津市项目工作日志
3月19日-3月25日
3.19 雨
因雨未施工。
←
3.20 晴

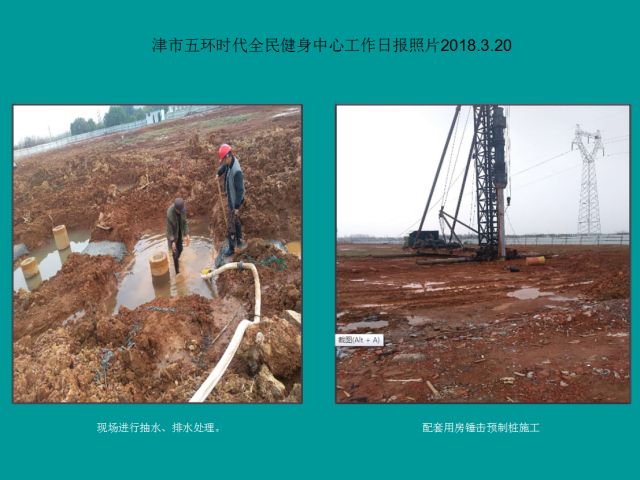

1.因雨基坑积水过多,现场进行抽水、排水处理。
2.配套用房锤击预制桩完成7根。
3.21 晴
→

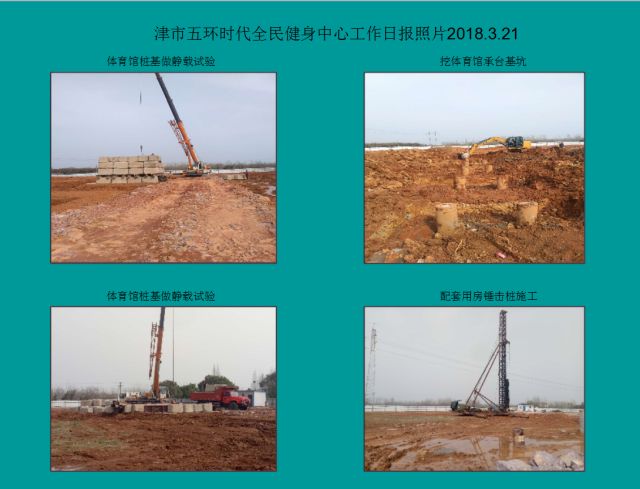

1.体育馆承台基坑完成55%。
2.组织场地排水、降水。
3.配套用房锤击预制桩已全部完成。
←
3.22 晴
1.体育馆承台基坑完成90%,体育馆承台基坑清理。
2.组织场地排水、降水。
3.体育馆桩基做静载试验完成1根。
3.23 晴
→

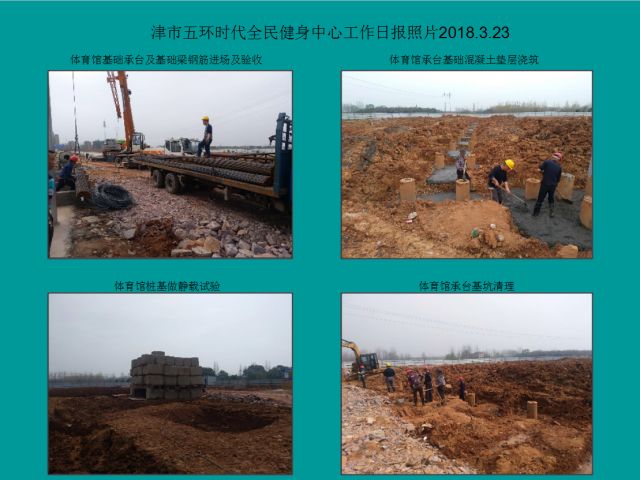

1.体育馆承台基础混凝土垫层浇筑完成90%。体育馆承台基坑清理。
2.体育馆桩基做静载试验完成1根。
3.体育馆基础承台及基础梁钢筋进场及验收,进场23吨。
3.24 雨
因雨未施工。
←
3.25 雨

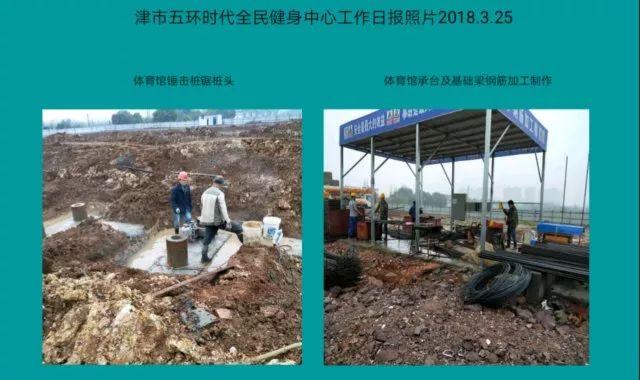

1.体育馆承台及基础梁钢筋加工制作。
2.体育馆锤击桩锯桩头。
